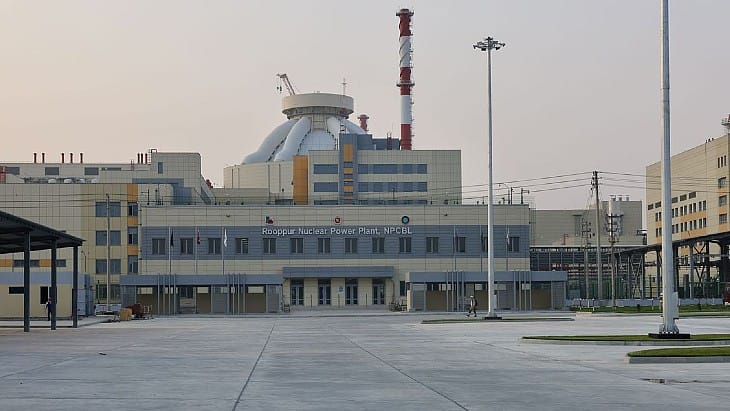

Реактор первой АЭС Бангладеш вышел на минимальный контролируемый уровень мощности
Реактор первого энергоблока АЭС «Руппур» в Бангладеш с российским реактором ВВЭР-1200 достиг минимального контролируемого уровня мощности: в активной зоне началась первая управляемая самоподдерживающаяся цепная реакция.
Следующий этап - испытания реакторной установки на разных уровнях мощности, затем подготовка к энергетическому пуску и подключению к сети. Генеральный директор «Росатома» Алексей Лихачёв рассчитывает, что блок подключат до конца ноября.
Суть коротко
- Реактор энергоблока №1 достиг минимального контролируемого уровня мощности: началась управляемая цепная реакция.
- Дальше - испытания на разных уровнях мощности, энергетический пуск и подключение к сети Бангладеш, по оценке «Росатома» - до конца ноября.
- Станция в160 км от Дакки - первая АЭС в Бангладеш, два блока ВВЭР-1200 общей мощностью 2 400 МВт.
- Генеральный контракт на строительство подписали 25 декабря 2015 года, стоимость по данным World Nuclear News - $12,65 млрд.
Что произошло
По данным «Страна Росатом», 12 октября на блоке №1 достигнут минимальный контролируемый уровень мощности. Это начальный этап физического пуска: с этого момента в реакторе идёт устойчивая управляемая цепная реакция, но блок ещё не вырабатывает электричество для сети. Все технологические операции, как сообщают в «Росатоме», прошли в соответствии с проектом и программой пуска. Лихачёв назвал событие «важной вехой».
World Nuclear News приводит чуть иную дату: по его данным, критичность реактора достигнута 11 октября в 15:34, через три дня после разрешения национального регулятора. Расхождение, вероятно, связано с тем, когда о событии объявили, но официально это не объяснено. По предварительным данным энергетический пуск намечен на 20 ноября, после чего мощность будут наращивать поэтапно.
Как шло строительство
Соглашение о двух реакторах «Росатом» подписал в феврале 2011 года, генеральный контракт - в декабре 2015 года. Строительство первого блока началось в ноябре 2017 года, второго - в июле 2018 года. Первая партия топлива пришла на площадку в октябре 2023 года, лицензию на эксплуатацию блока №1 выдали 16 апреля 2026 года. В мае 2026 года завершили загрузку 163 тепловыделяющих сборок.
Что это значит для Казахстана
Такие же реакторы ВВЭР-1200 «Росатом» будет строить и в Казахстане: на станции «Балхаш» два блока общей мощностью, как и в «Руппуре», 2,4 ГВт. Контракт с «Атомстройэкспортом» подписали 3 сентября 2026 года, а строительство, по словам главы «Росатома», перейдёт в активную фазу в 2027 году, а запуск планируют примерно в середине 2030-х. В Бангладеш от генерального контракта до первой цепной реакции прошло почти одиннадцать лет, хотя сроки двух проектов сравнивать нужно осторожно: условия, регуляторы и этапы у них разные. В «Стране Росатом» отмечают и то, что в мире работают шесть блоков ВВЭР-1200 (четыре в России, два в Беларуси), а Казахстан проводит изыскания на площадке для двух.
Авторский вывод
Для Бангладеш событие - не запуск электростанции, а начало испытаний: электричество в сеть блок даст после энергетического пуска. Срок до конца ноября называет сам «Росатом», независимой оценки нет, поэтому следить стоит за итогами испытаний на разных уровнях мощности и за датой подключения.
